Od prvního rozhodnutí, že bychom mohli stavět dům - 24.12.2007 jsme se prokousali koupí pozemku, projektem na dům, obíháním úřadů, prodejem 2 bytů, 1 ročním nájmem v garsonce až ke kolaudaci našeho nového domu - 23.12.2011 jsem si byla vyzvednout oficiální papír. ještě není hotová zahrada a nemáme dum vybavený dle našich představ, ale BYDLÍME!!!!!


2001
březen - potkali jsme se na plese
červenec - oficiálně spolu začínáme chodit

2003
březen - byli jsme se podívat na náš budoucí byt
květen - byt 2+1 80m2, 2xbalkon, sklep je náš
album s bytem naleznete zde: http://www.modrastrecha.cz/fotoblog/hhranolka/a...

2007
červenec - svatba
prosinec - rozhodnutí, že budeme stavět

2008
únor - rezervace pozemku
duben - rozhodnutí o umístění stavby - dělení pozemku
květen - mám za sebou státnice
říjen - podpis smluv na pozemek
- první návštěva u projektanta č.1

2009
únor - ukončení spolupráce s projektantem č. 1

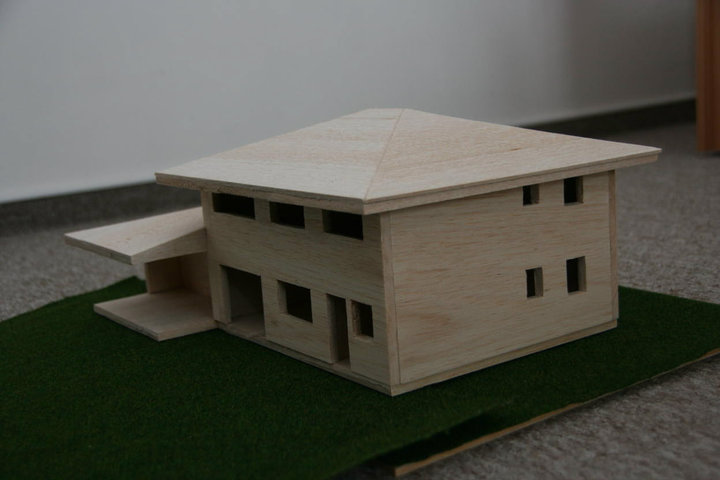

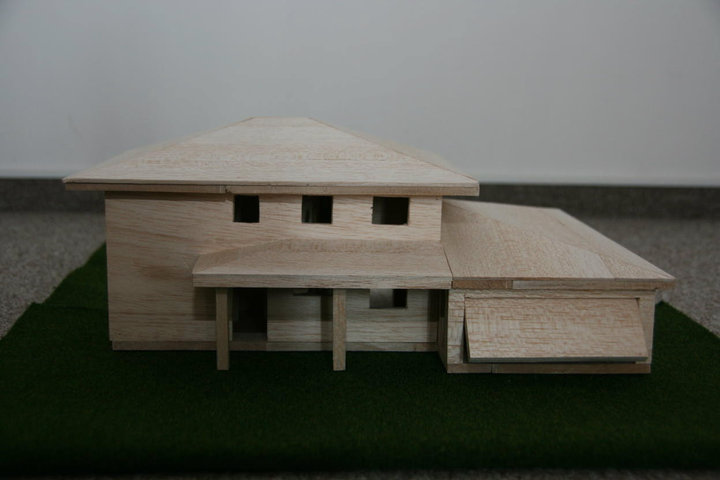

- první návštěva u nového projektanta č. 2

2010

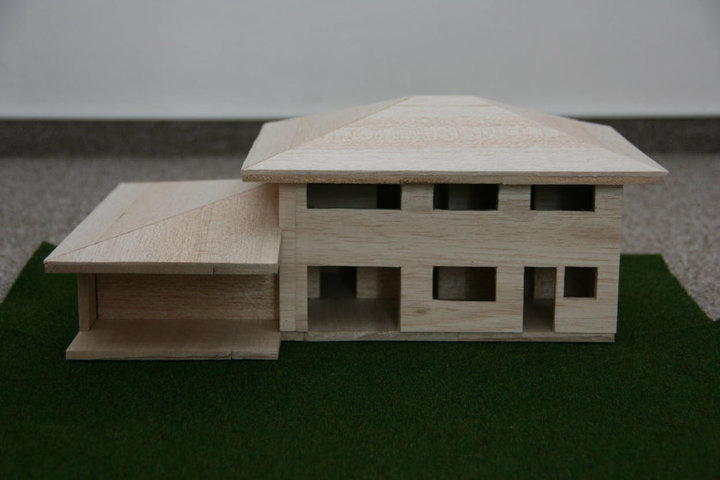

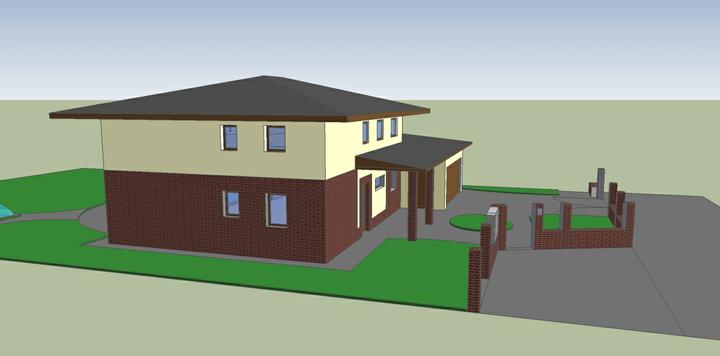

únor - hotový projekt pro územní řízení
duben - hotový projekt pro stavební povolení

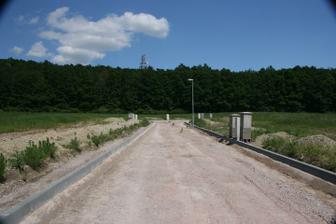

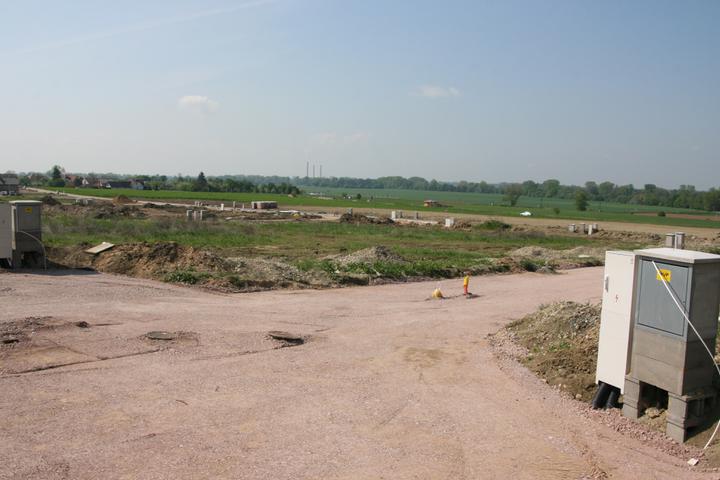

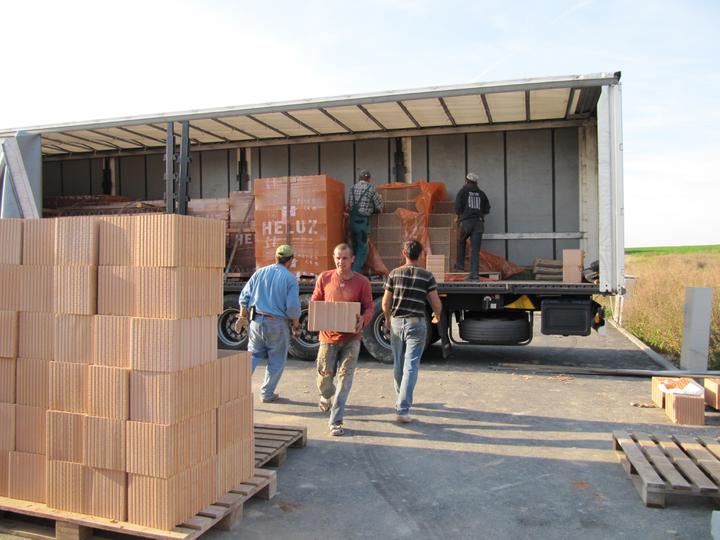

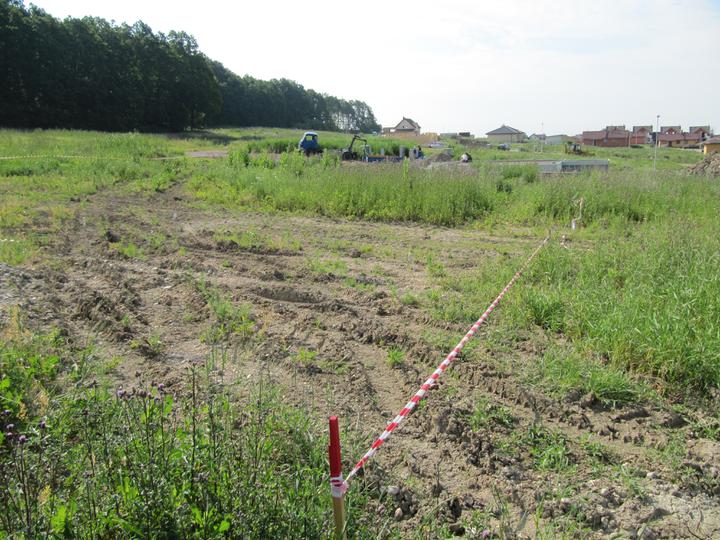

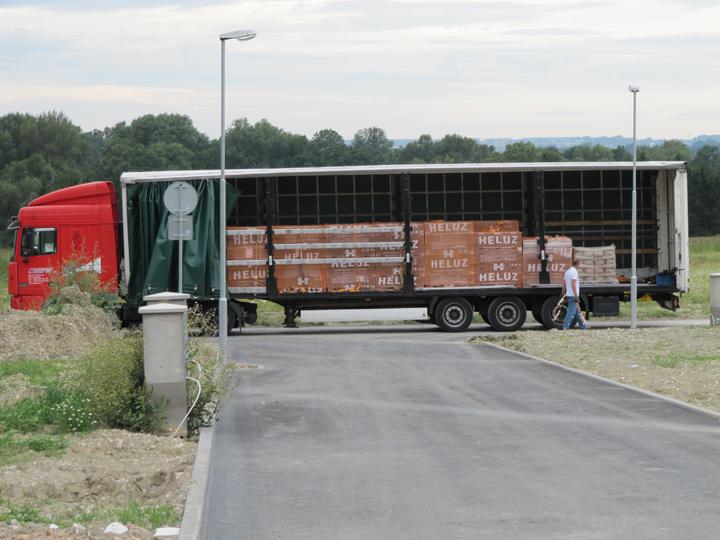

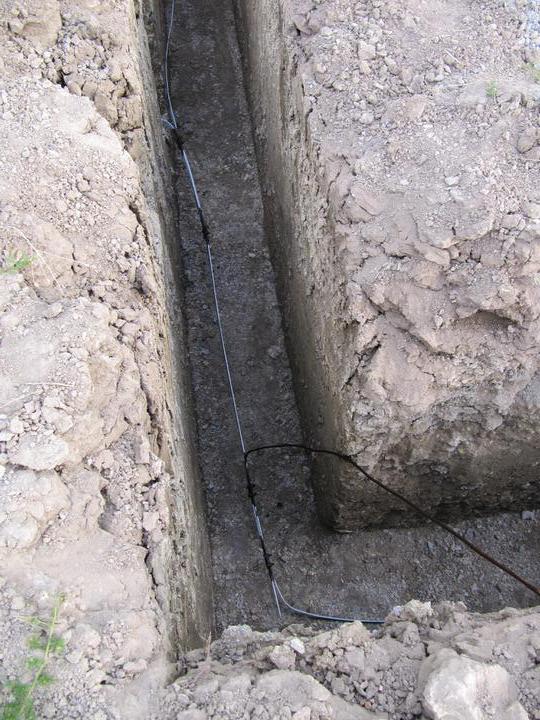

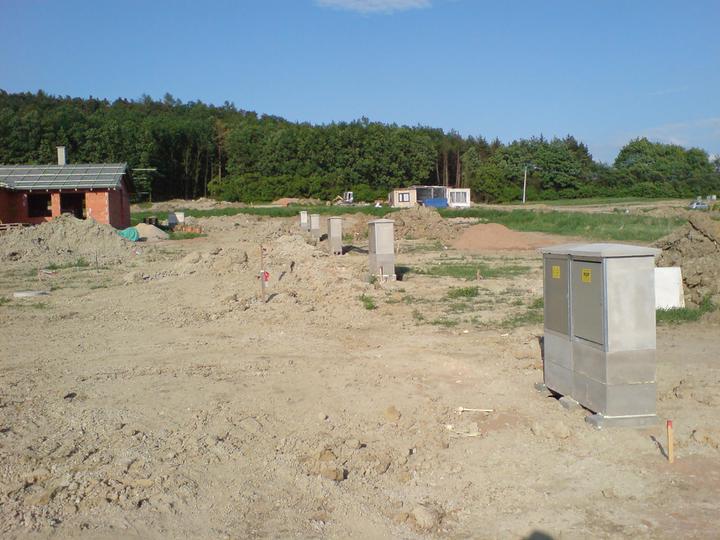

červen - vyměření pozemku
- vytyčení stavby(stavba laviček)

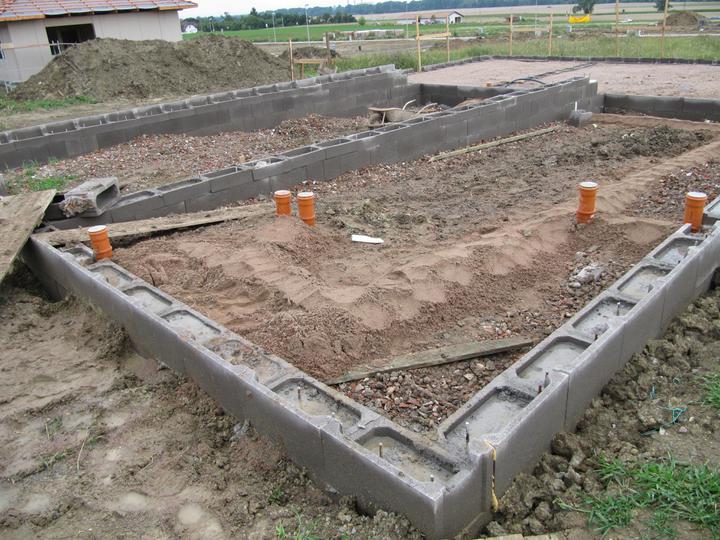

- vydání stavebního povolení

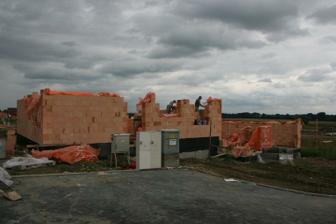

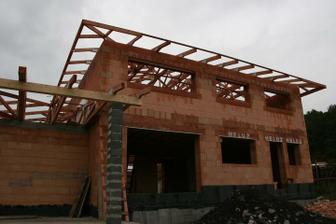

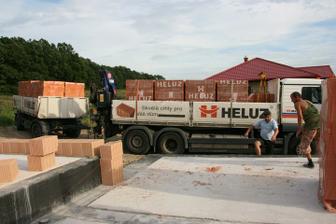

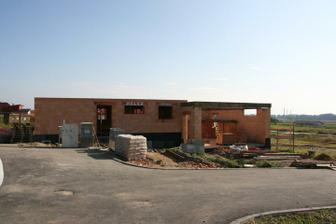

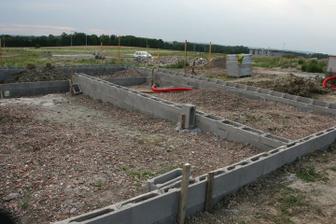

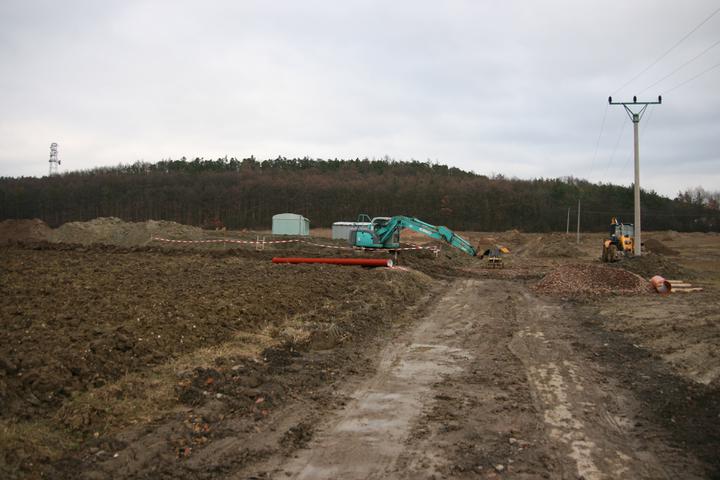

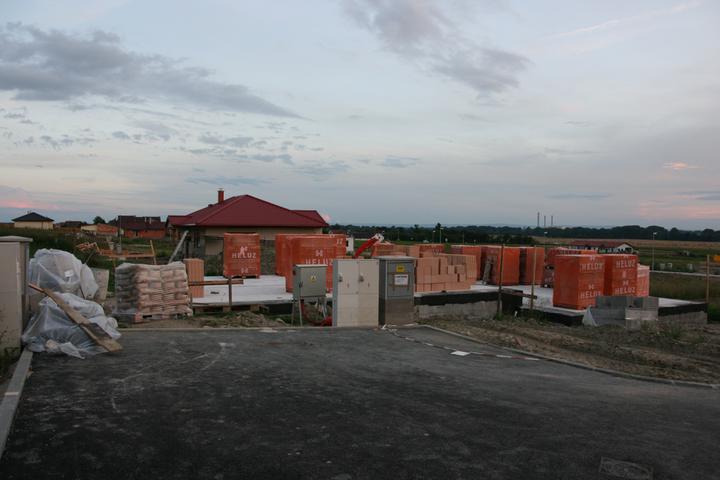

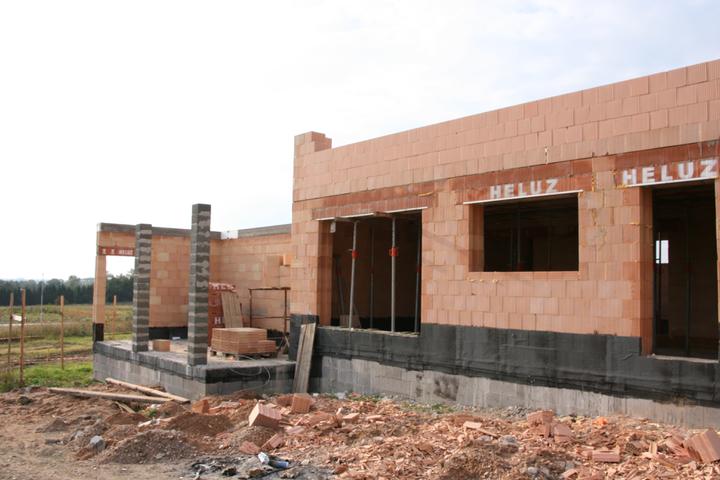

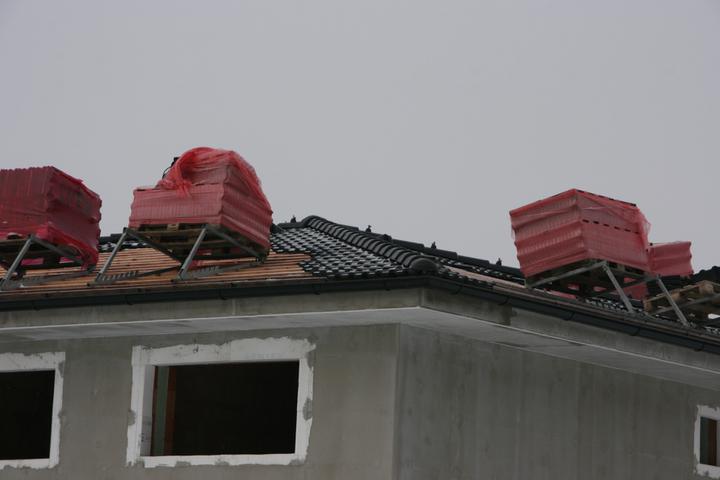

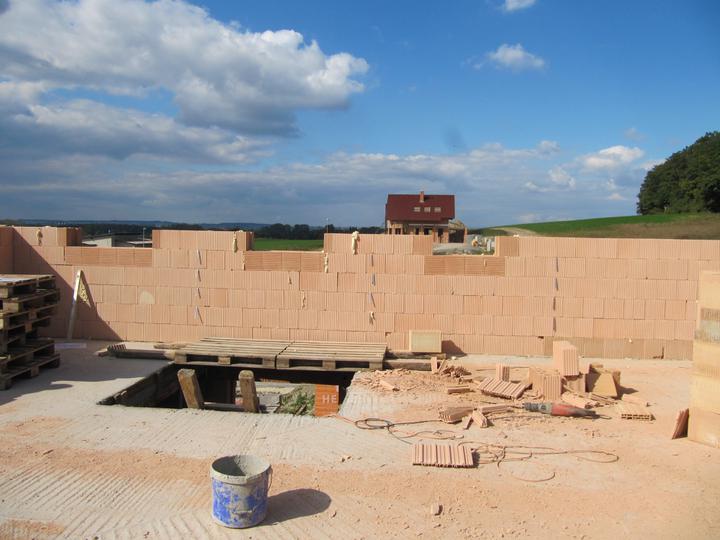

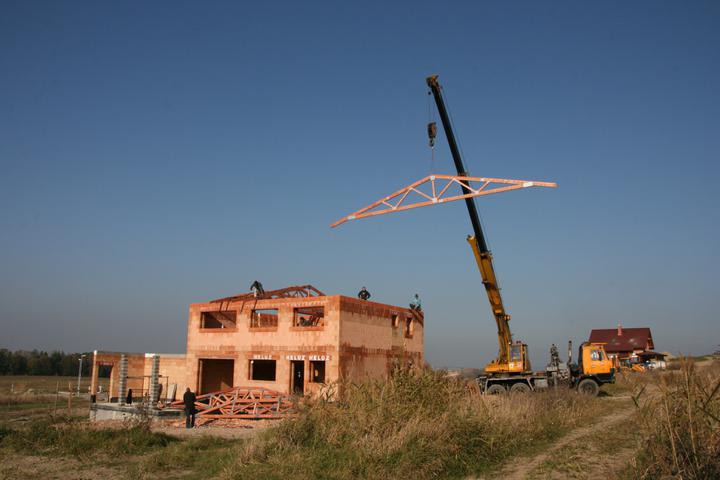

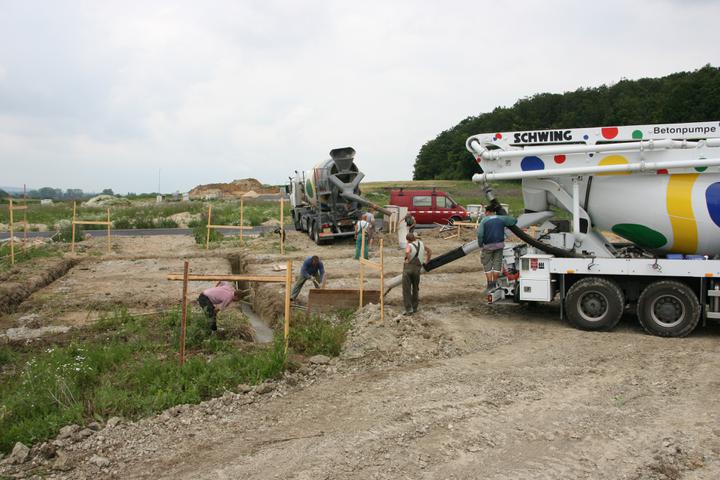

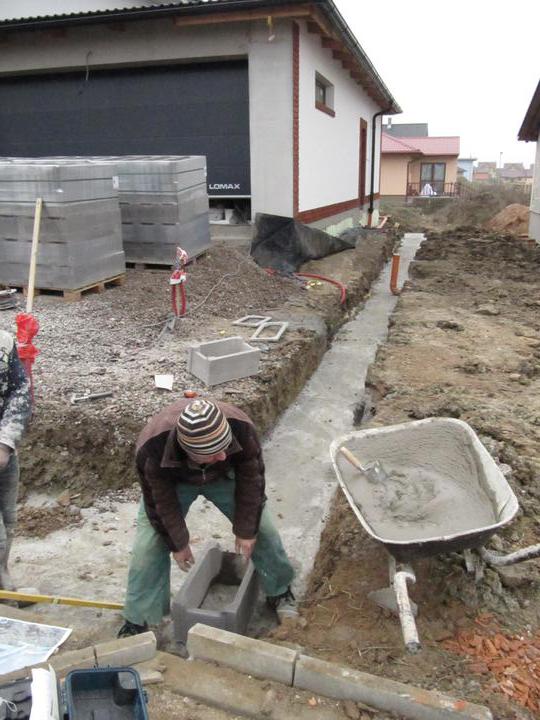

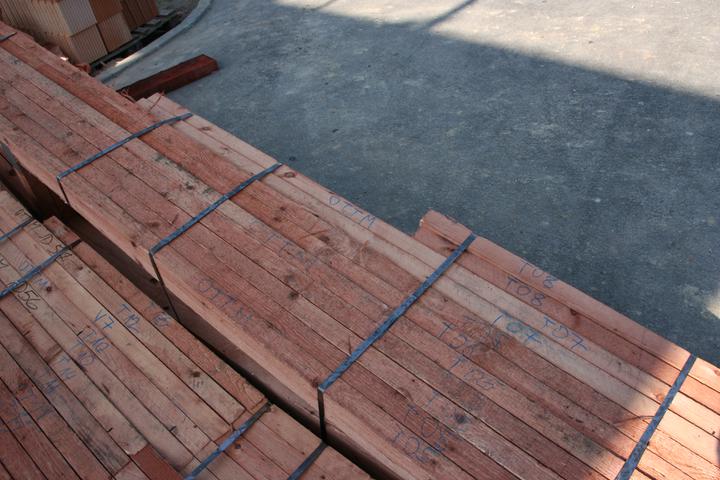

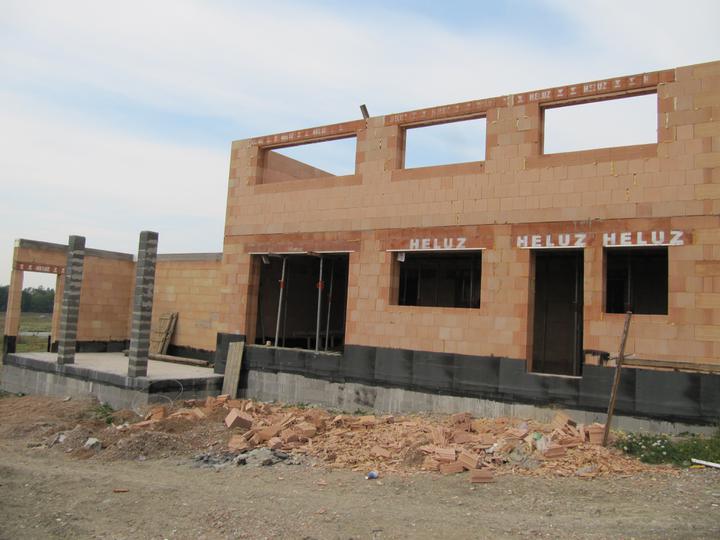

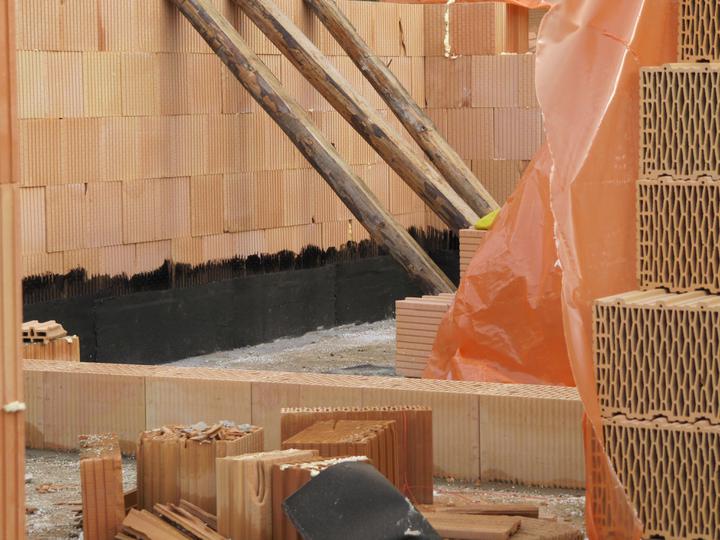

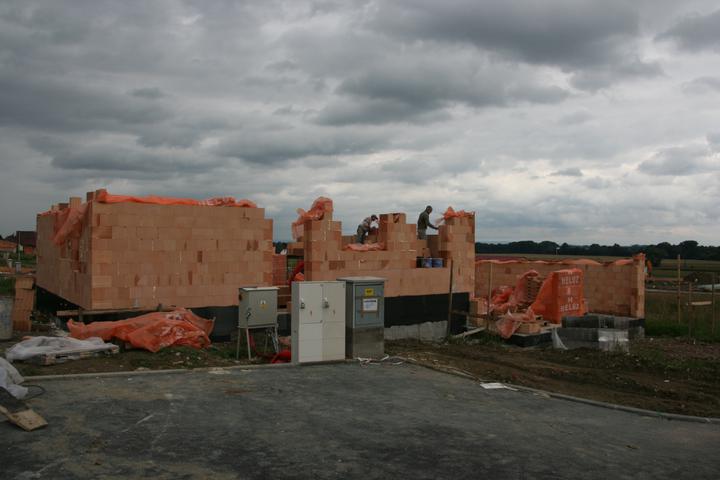

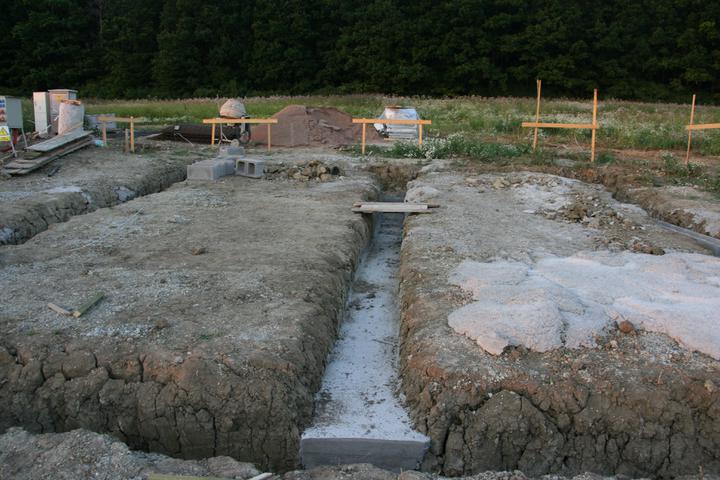

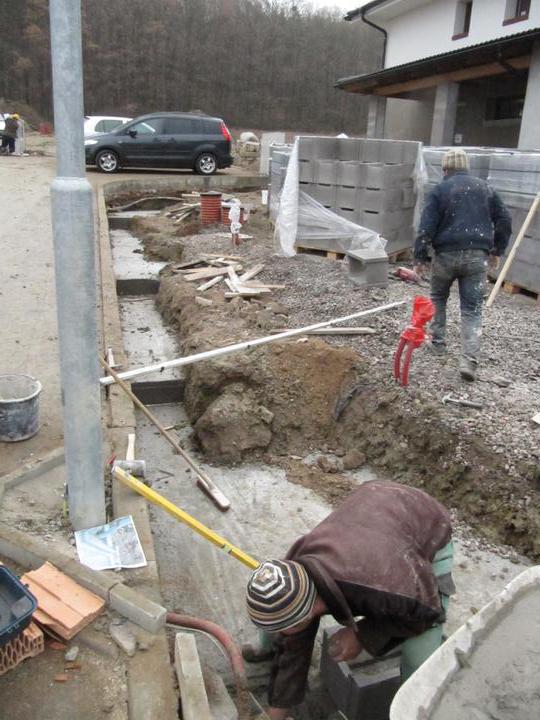

červenec - první výkop na pozemku

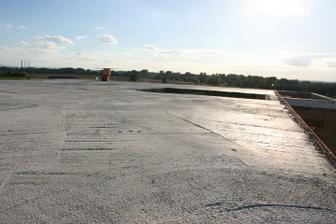

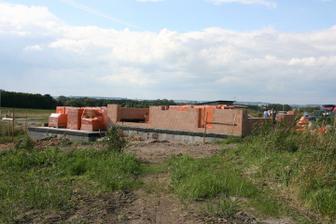

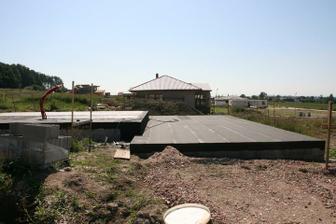

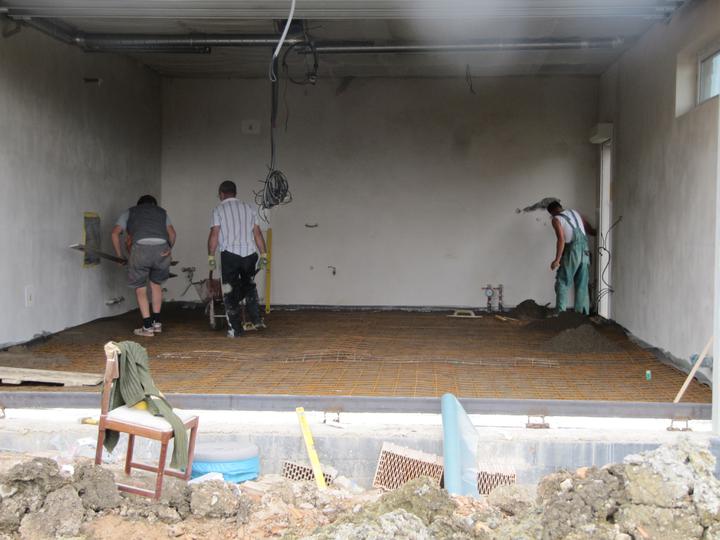

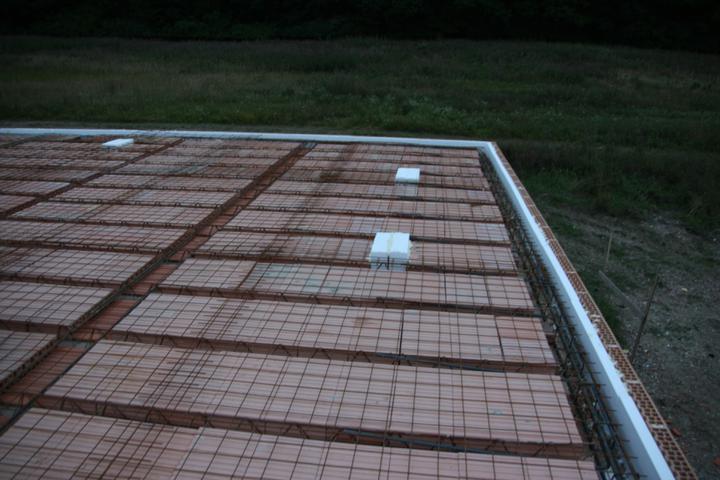

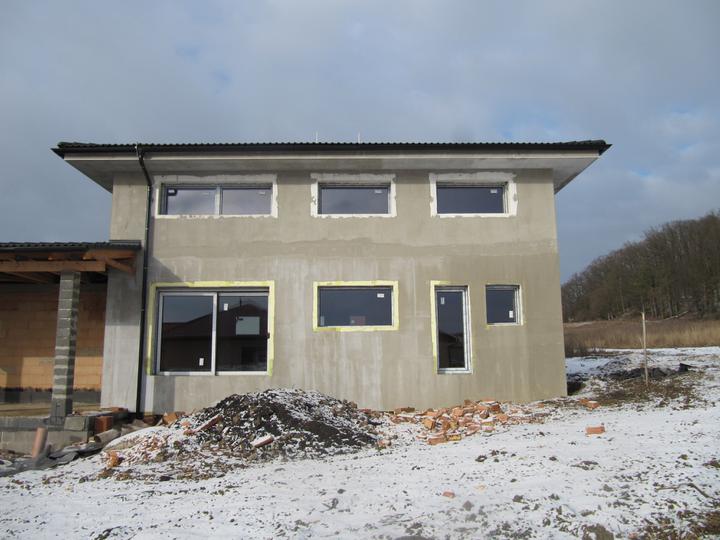

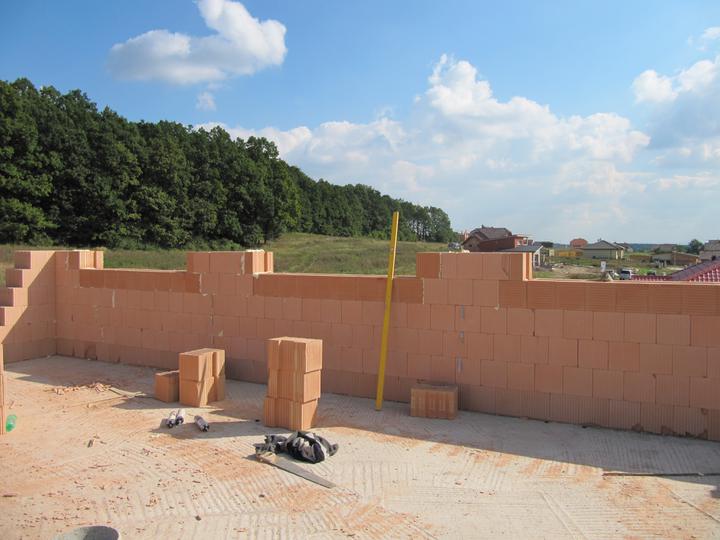

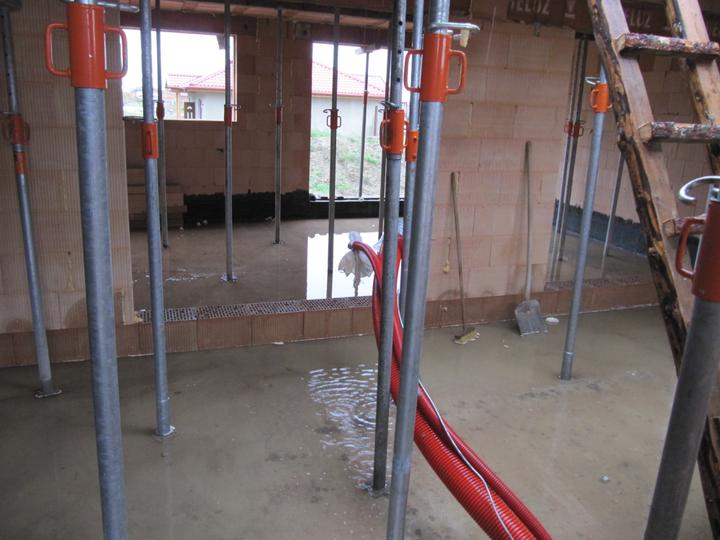

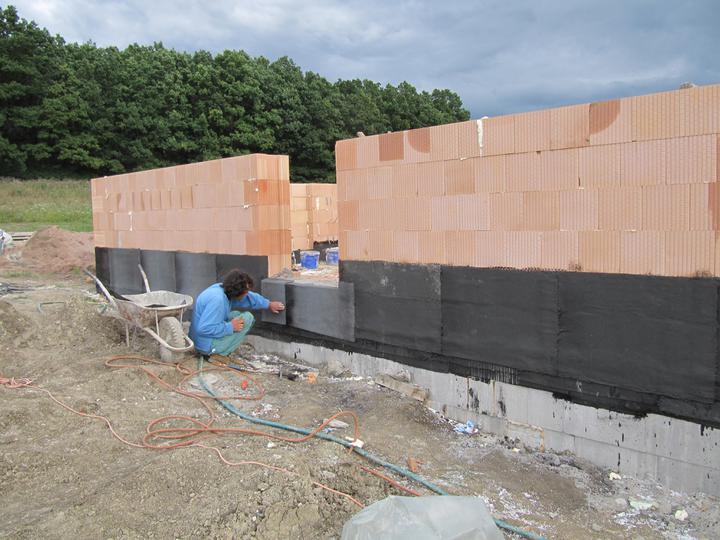

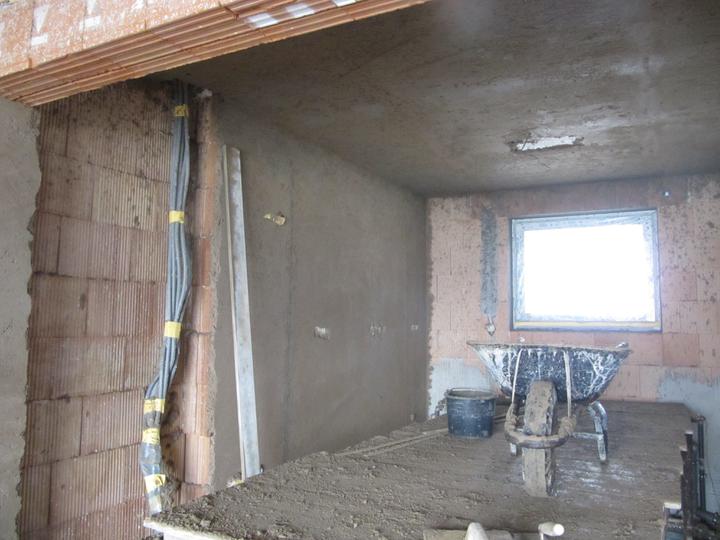

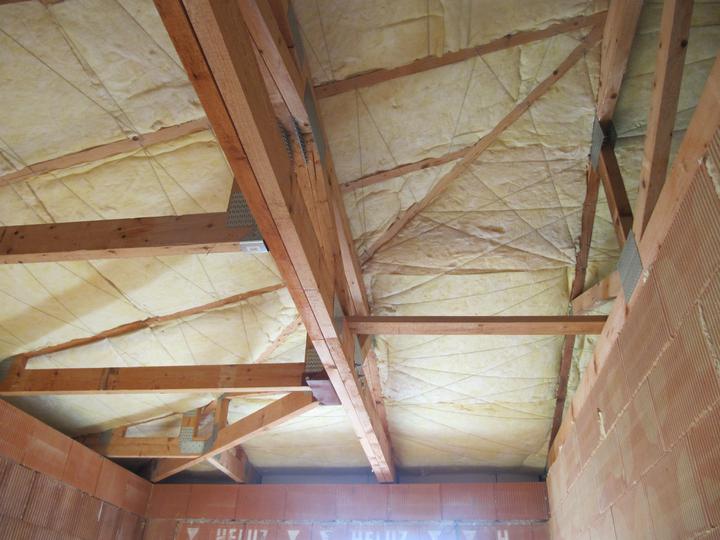

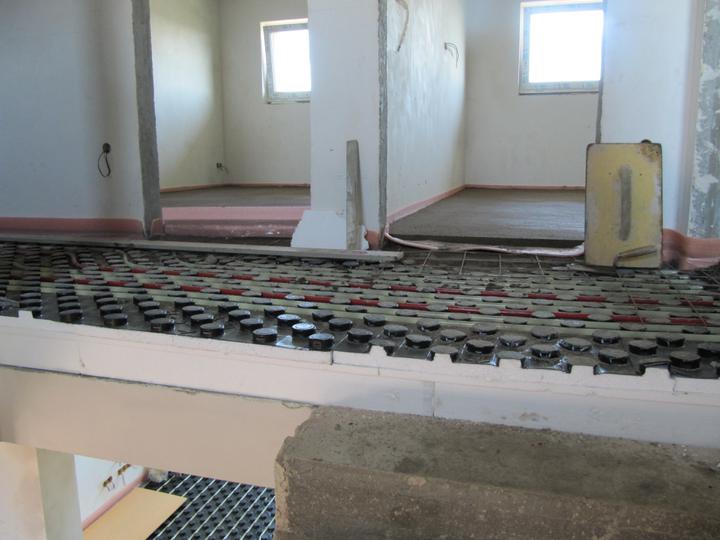

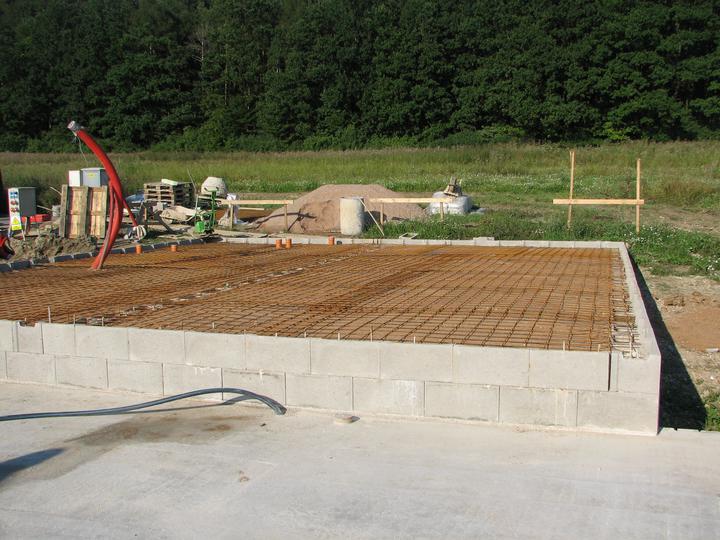

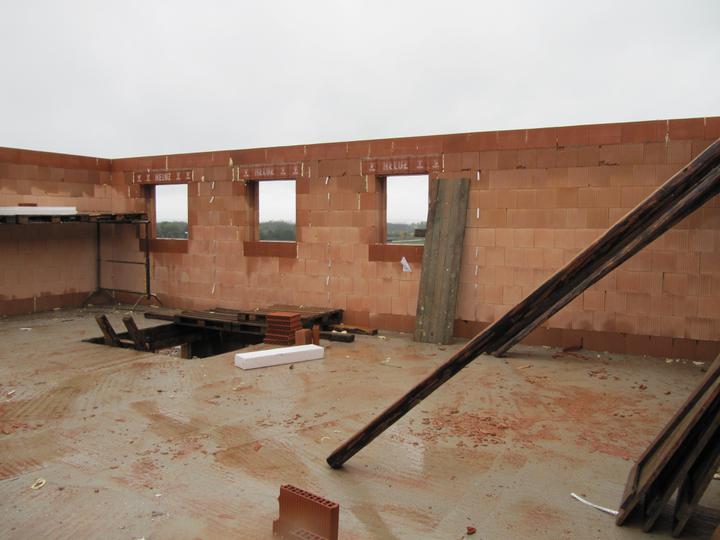

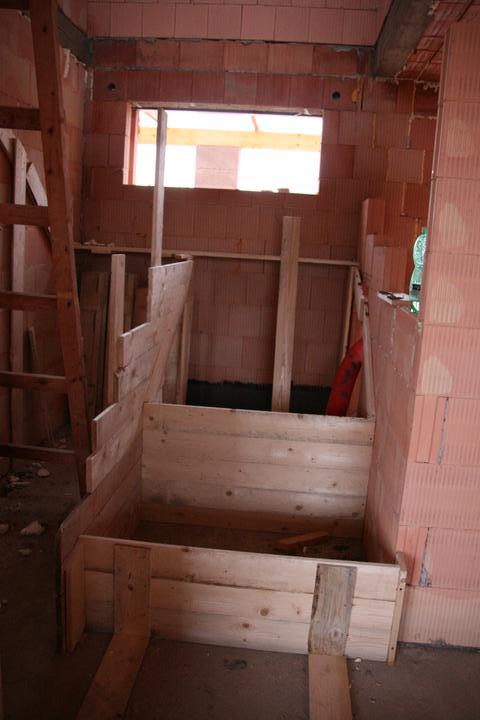

srpen - základová deska zalitá

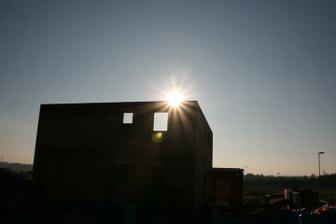

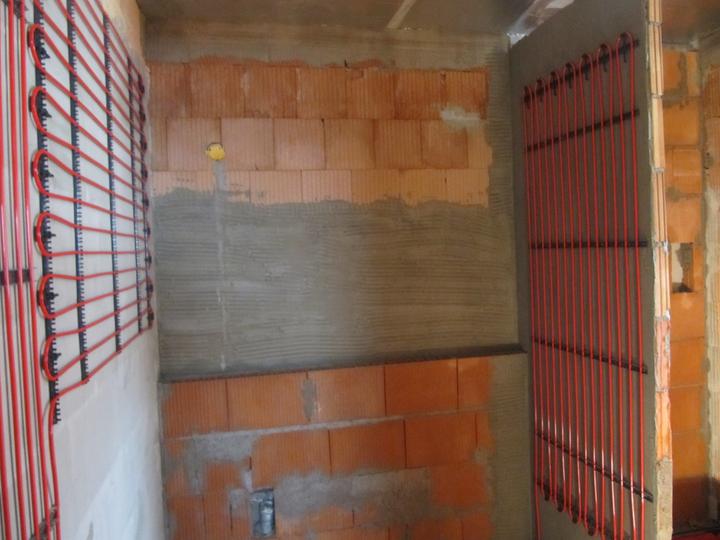

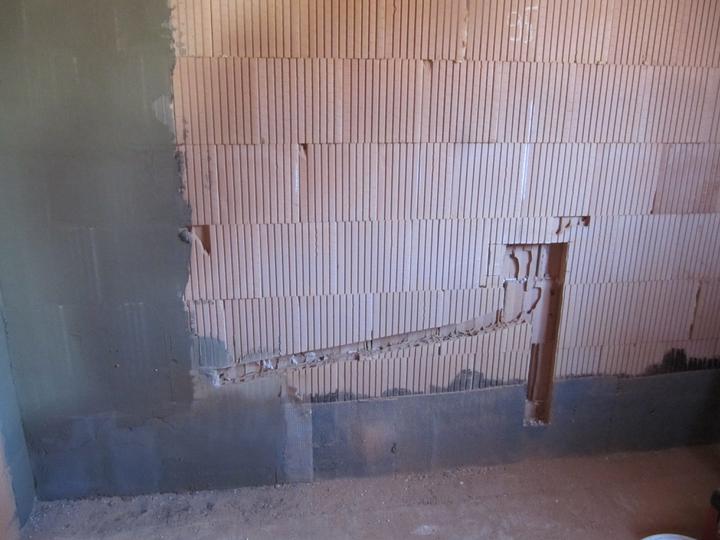

říjen - prodán náš byt a podepsána smlouva na podnájem 1+kk novostavba(jsme první nájemci)

2011
červen - pozitivní těhotenský test
červenec - jsem na nemocenské

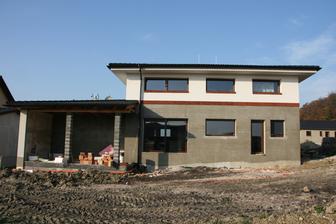

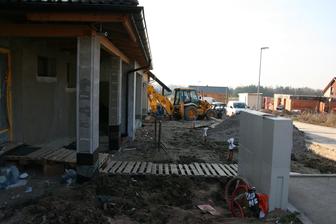

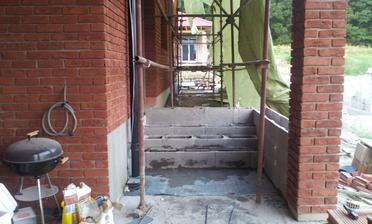

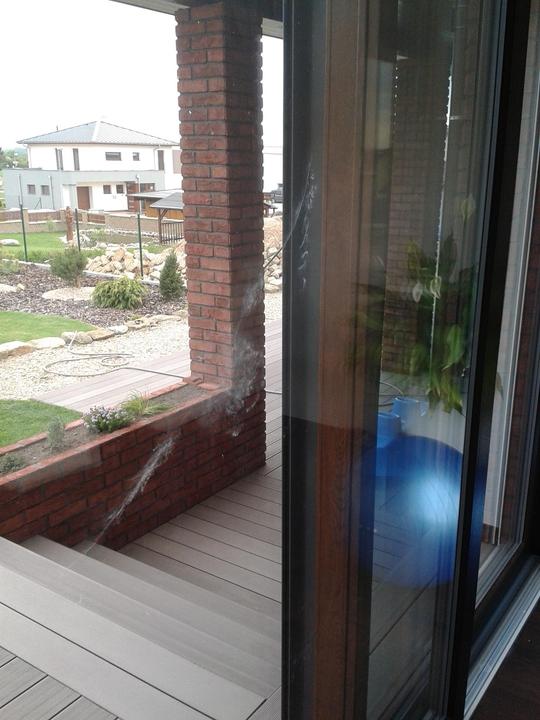

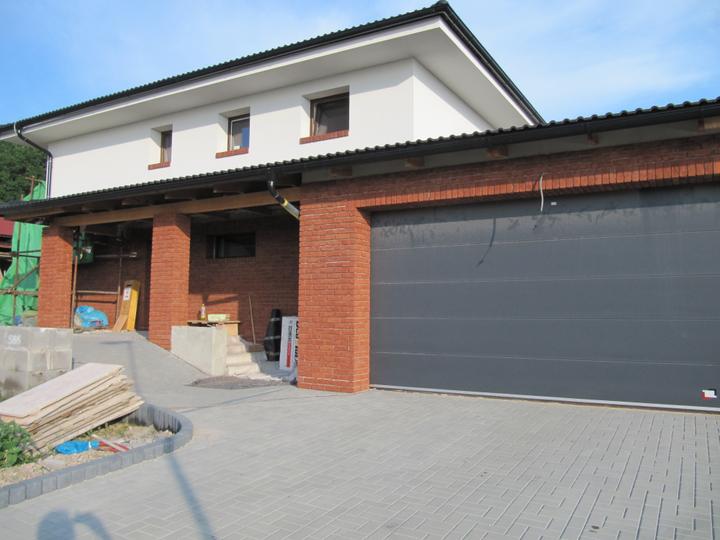

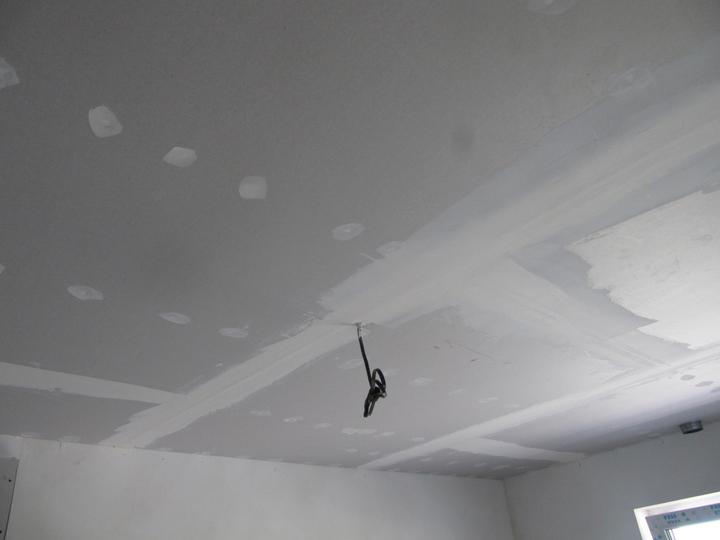

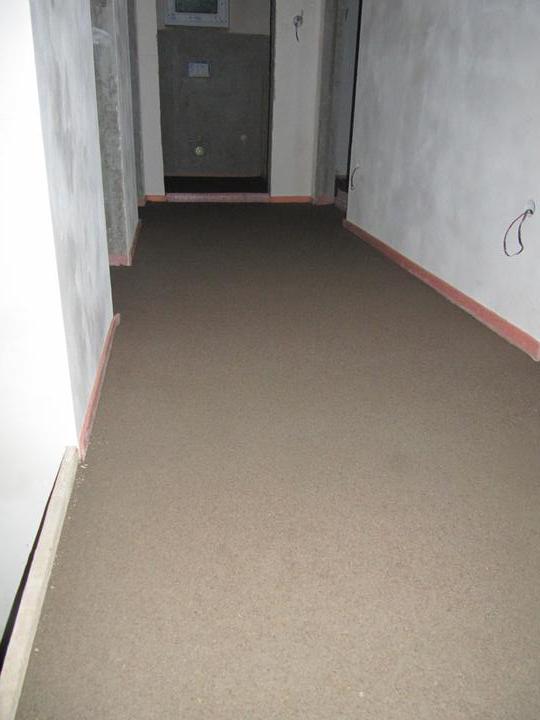

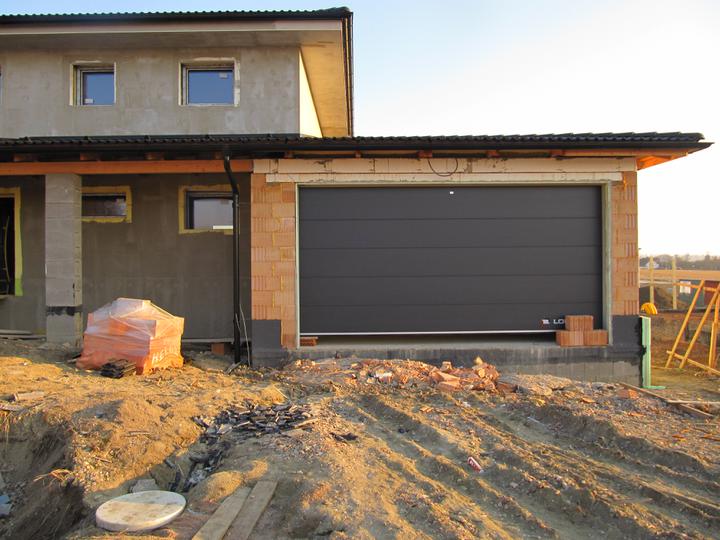

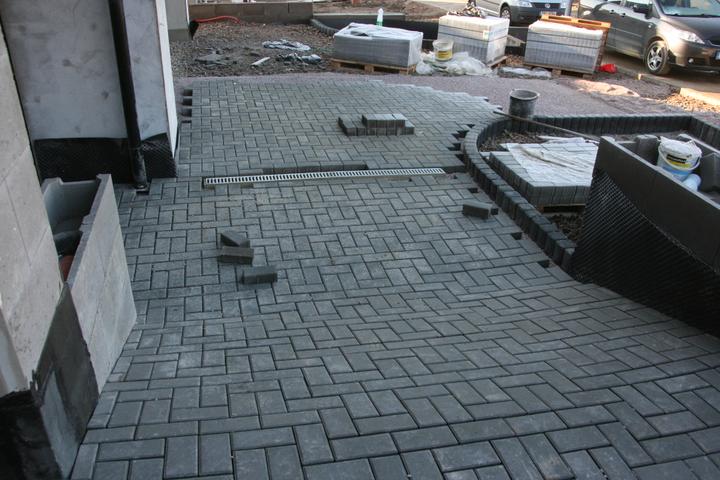

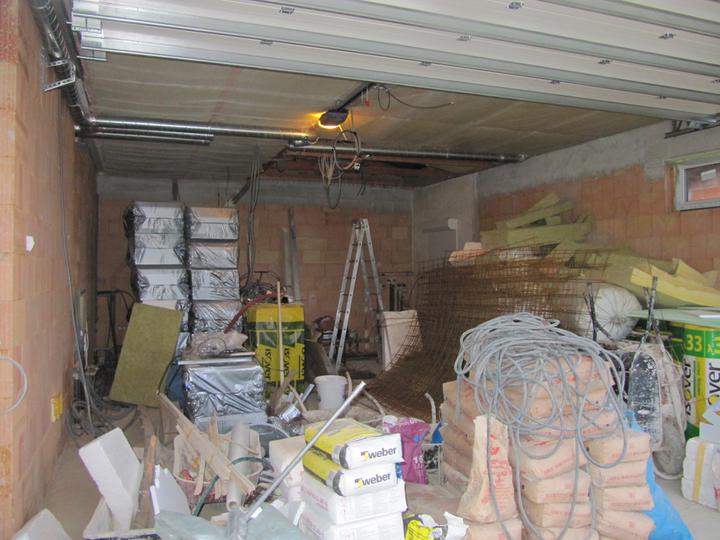

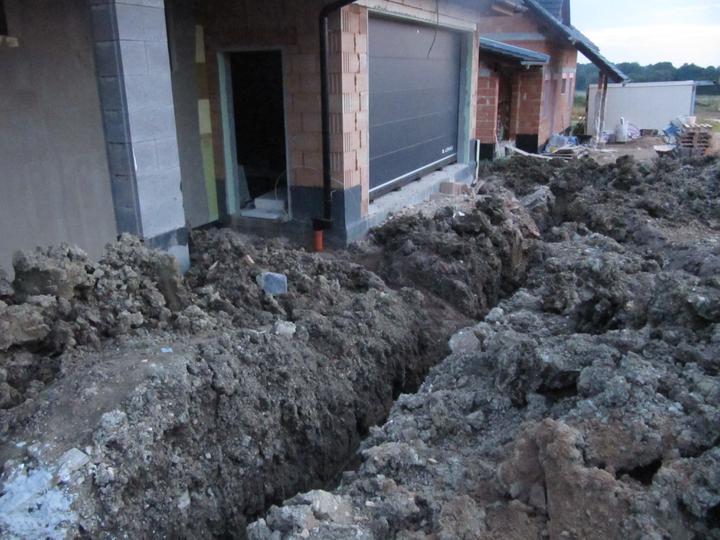

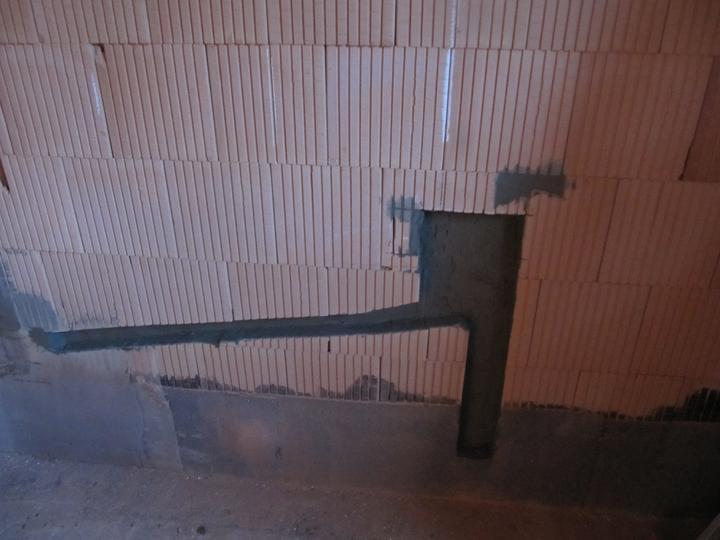

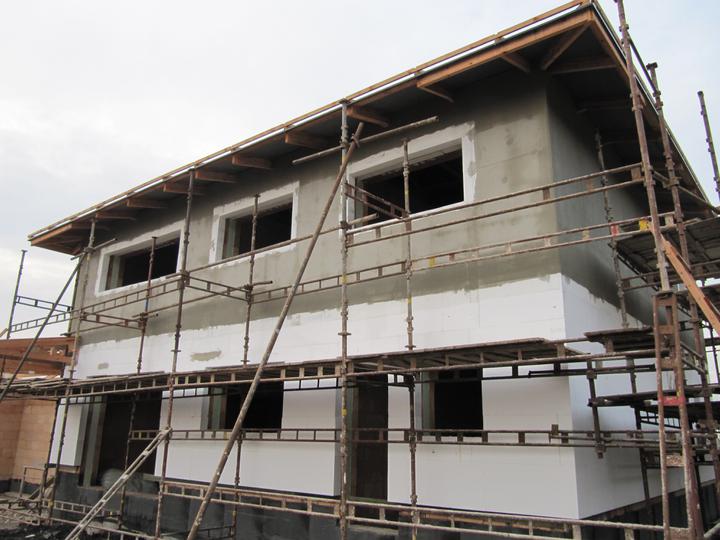

září - stěhování do nového domu
