Navezli nám krov a už se to začíná rýsovat. Konečně na nás nebude pršet.

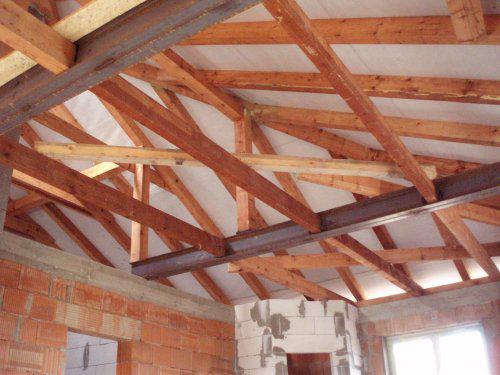

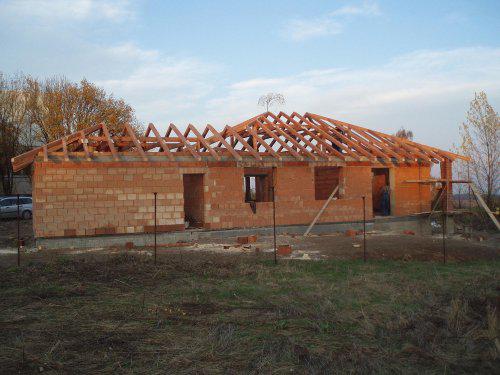

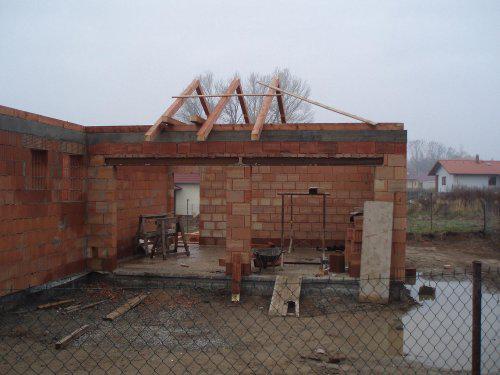

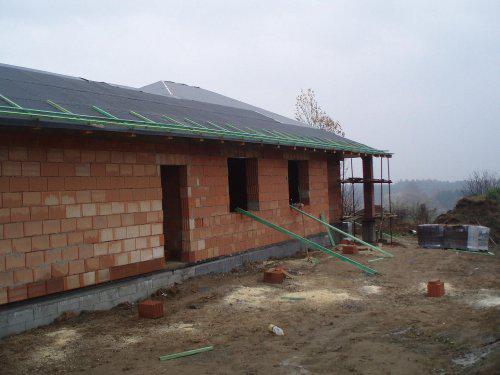

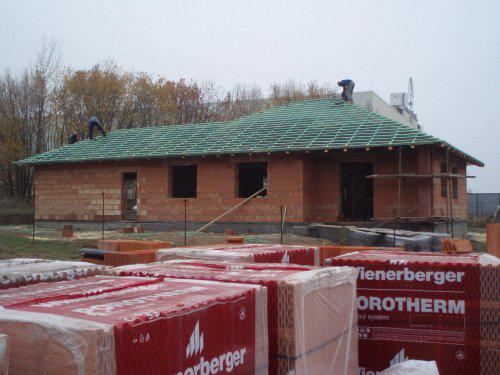

5.11.08 hotový krov
6.11.08 natažená parofolie

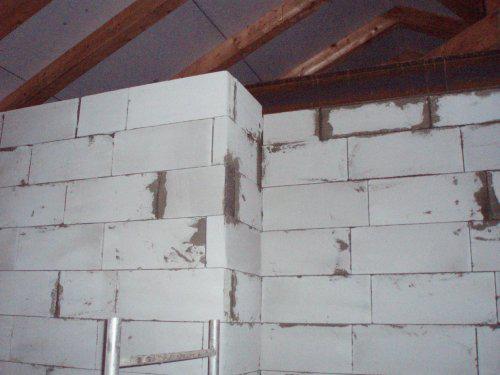

7.11.08 hotové laťování

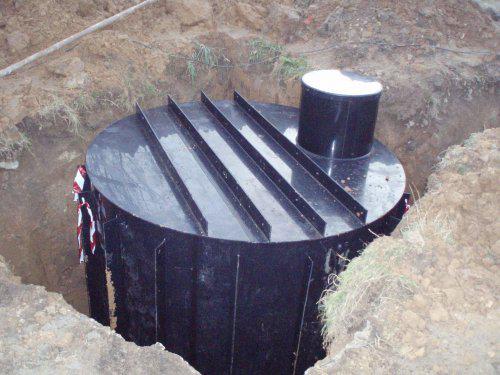

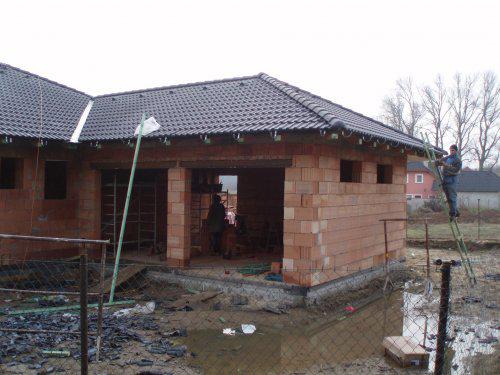

8.11.08 vykopaná díra na jímku

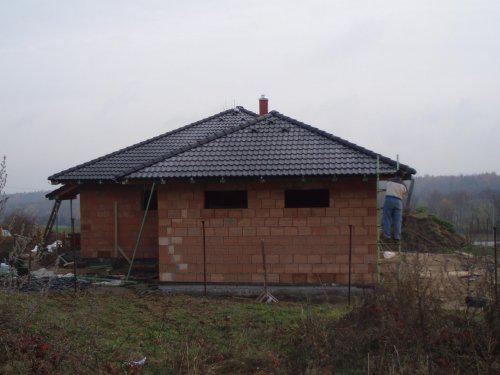

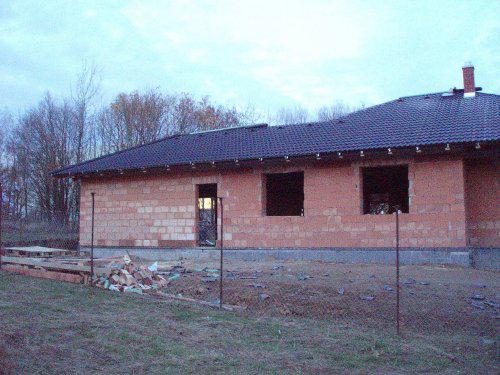

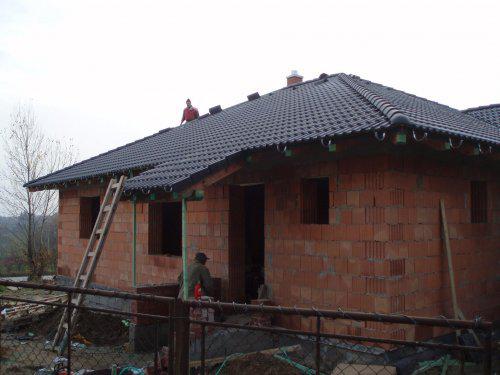

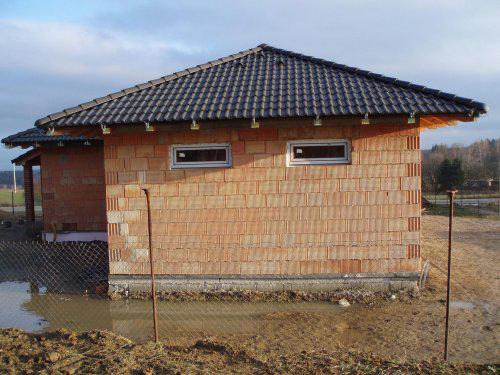

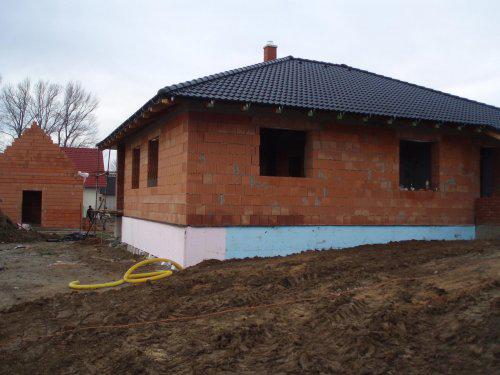

11.11.08 pokrytá střecha

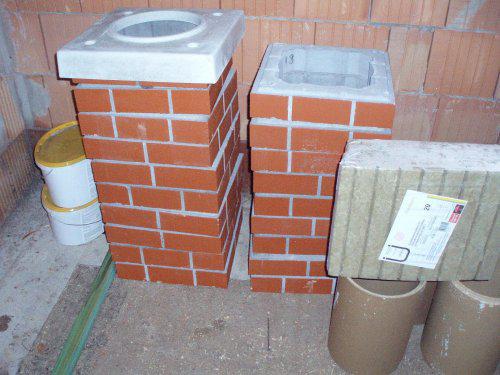

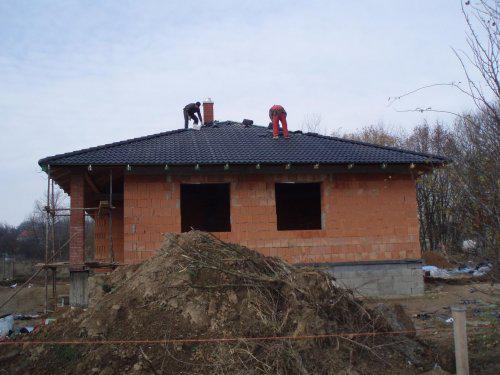

12.11.08 dodělávky - hřebenáče, klempířina
13.11.08 napojena elektrika do baráku

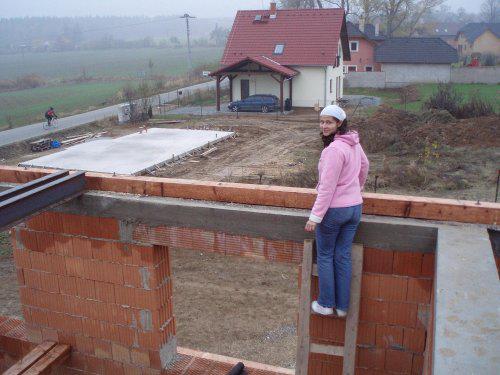

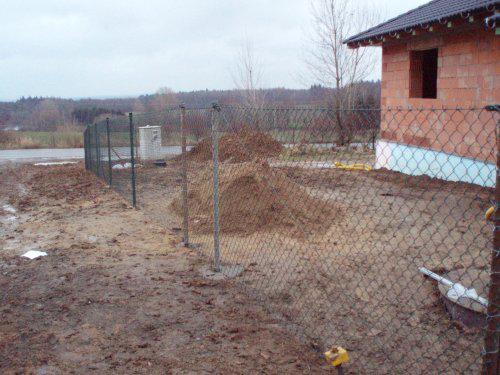

14.11.08 hotový plot od silnice, založeny příčky, usazená jímka

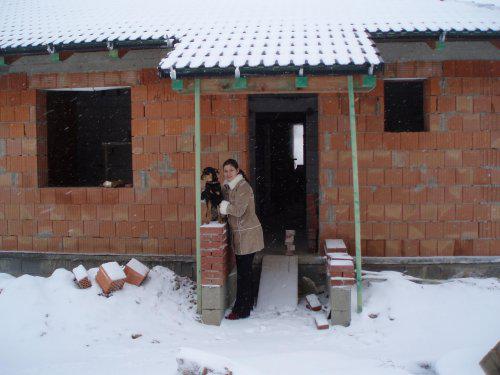

22.11.08 napadl sníh - nádhera!

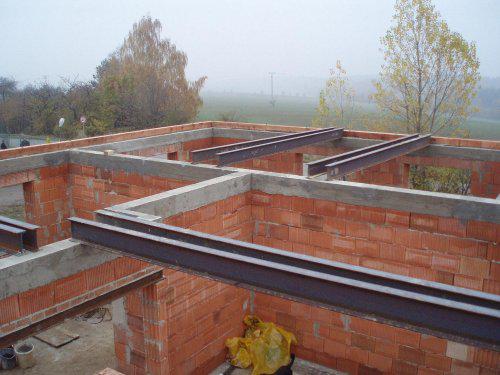

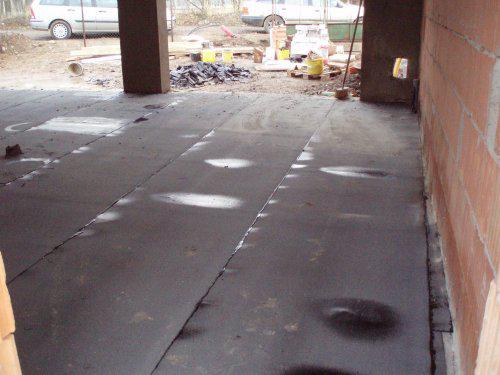

3.12.08 předána hrubá stavba, dokončené příčky, izolace, podlaha v garáži, dozděné a vyspárované sloupy na terase a u vchodu, vše jak má být, nádhera!

15.12.08 namontují okna a gar. vrata
Firmu, která nám výstavbu RD provedla mohu vřele doporučit. I přes malé nedorozumění jsme všechno zvládli na jedničku. Zástupci firmy jsou spolehliví, ochotní domluvy a jakýchkoli změn, takoví se hledají těžko. Proto bysme rádi s nimi pokračovali na jaře při dokončení stavby, takže uvidíme, jak se vejdeme do našich cenových mezích. Kdo by chtěl kontakt, velice ráda dám.
Stavbám zdar!!!
6.12.08 jsme dodělali oplocení celého pozemku. Už aby nám tu běhal hafan :-)

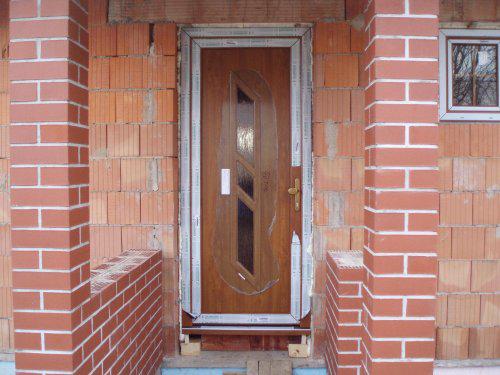

15.12.08 nám namontovali okna a dveře, nádhera!!!

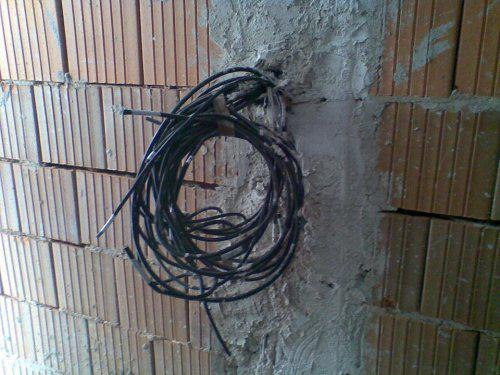

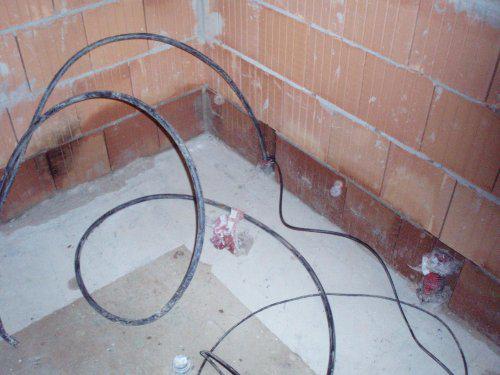

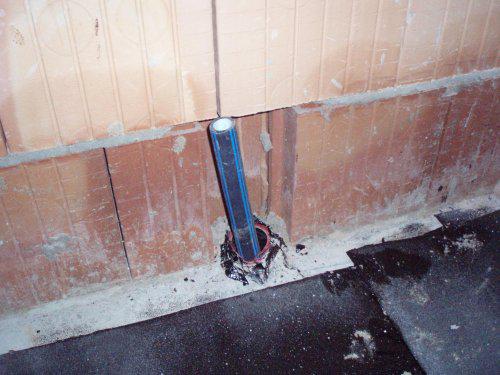

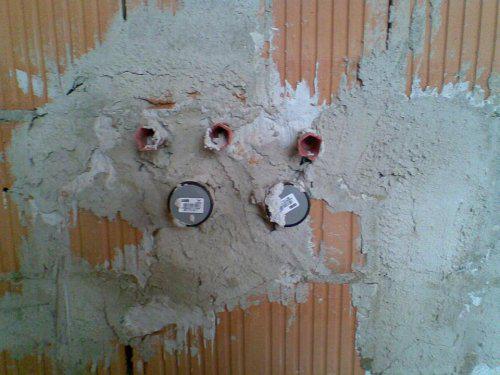

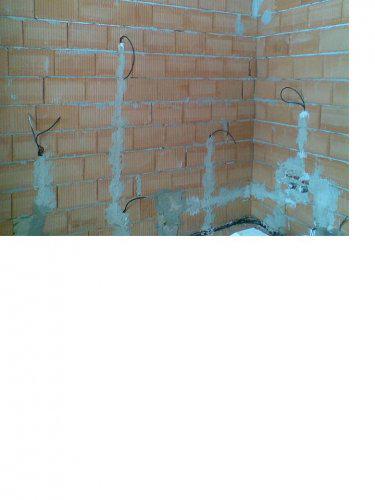

17.-21.12.08 jsme zvládli roztahat elektriku a vodu... Vůbec se v těch drátech nevyznám :-)

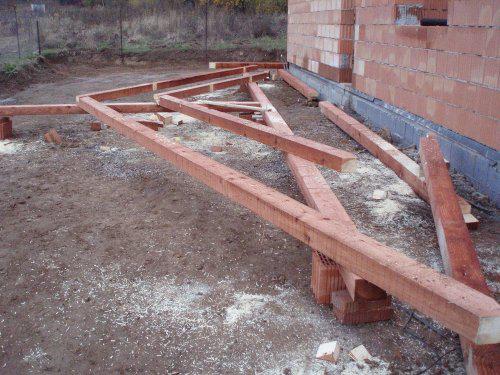

20.12.08 jsme připravili trámy na chycení stropního sádrokartonu
